Сезонная розничная торговля работает в жёстких временных рамках. Поставка праздничных бомбочек для ванны, прибывшая 20 декабря, — это не просто задержка доставки—это неликвидный товар. Для B2B-покупателей, брендов с собственной торговой маркой и розничных продавцов разница между пустой полкой и складом, заполненным товарами, уценёнными для распродажи, часто определяется одним решением, принятым за несколько месяцев до этого: когда начать поиск поставщиков.
Это руководство разбирает расчёты с обратным отсчётом—выбор образцов, производство, перевозка и таможенное оформление—чтобы вы могли точно определить дату начала работы над следующим сезонным заказом. Никаких догадок и авральных ситуаций.
Почему своевременность определяет успех сезонного продукта
Сезонный спрос не растет постепенно. Он резко увеличивается, достигает пика и стремительно падает в течение короткого периода. Ваша продукция либо находится на полке в момент этого всплеска, либо вовсе не продается.
График закупки сезонной продукции напрямую определяет три результата, от которых зависит прибыльность: скорость распродажи, сохранение маржи и наличие товара на полке в период пикового спроса. Несоблюдение сроков приводит к тому, что даже отличный продукт показывает неудовлетворительные результаты.
Реальная стоимость слишком поздней закупки
Поздняя закупка вынуждает прибегать к дорогостоящим корректировкам. Когда морская перевозка уже невозможна, закупщики переходят на авиаперевозки — зачастую оплачивая доставку каждой единицы в четыре-шесть раз дороже только для того, чтобы успеть выставить товар на полку к установленной дате.
Еще хуже — полностью пропустить подходящий период. Товары, поступившие после пика спроса, распродаются со скидкой 40–70%. Подарочный рождественский набор со скидкой в январе — это не продажа, а убыток, который вы документируете для списания в налоговом учете.
Скрытые риски слишком ранней закупки
Чрезмерно осторожные закупщики сталкиваются с менее очевидными проблемами. Заказ, размещенный слишком заранее, замораживает оборотный капитал в запасах, которые месяцами не приносят никакой отдачи.
Кроме того, возникают расходы на складирование и риски, связанные со сроком годности — у гелей для душа и ароматизированной продукции ограничен период сохранения свежести. А в таких категориях, ориентированных на моду, как оригинальные товары для ванны, аромат или цветовой тренд, выбранные в январе, могут устареть к моменту отгрузки в октябре.

Понимание сроков производства праздничной продукции
Чтобы рассчитать дату размещения заказа в обратном порядке, сначала необходимо понять весь производственный цикл. Многие поставщики указывают только срок "производства", оставляя закупщикам самостоятельно выяснять сроки остальных этапов — зачастую на собственном опыте.
Этап создания образцов и утверждения (7–14 дней)
Индивидуальная разработка начинается с образцов, а не с производства. Для средств личной гигиены корректный образец позволяет проверить формулу, ароматический профиль, внешний вид и упаковку—обычно это занимает 7–14 дней в зависимости от сложности.
Именно этот этап покупатели больше всего стремятся сократить, хотя делать этого не следует. Поспешное утверждение аромата, отклонённого после начала массового производства, обойдётся в недели, а не в дни. Предусмотрите время как минимум на один раунд доработок.
Срок производства крупной партии (25–30 дней)
Стандартное производство крупной партии занимает 25–30 дней после утверждения образцов и поступления депозита. Этот показатель не является фиксированным—он зависит от объёма заказа, требований к индивидуальной форме и сложности упаковки.
Производство одноцветной бомбочки для ванны в стандартной упаковке занимает минимальный срок. Многоуровневая формула с индивидуальной формой, рельефным логотипом и сборкой подарочной коробки требует больше времени. Фабрики с автоматизированными производственными линиями надёжнее соблюдают эти сроки, чем небольшие мастерские, накапливающие заказы в пик сезона.
Резерв времени на доставку и таможенное оформление
Транзит — это этап, сроки которого покупатели регулярно недооценивают. Морская перевозка из Китая до западного побережья США обычно занимает 18–25 дней; до портов восточного побережья и портов Северной Европы — 30–40 дней; до крупных портов Ближнего Востока — примерно 20–28 дней.
Добавьте резерв 7–14 дней на таможенное и портовое оформление — для учёта проверок, контроля документации и сезонных задержек. Перегруженность портов в Q4 предсказуема—планируйте её заранее, а не надейтесь, что она вас не коснётся.
Оптимальный график сезонных закупок продукции по сезонам

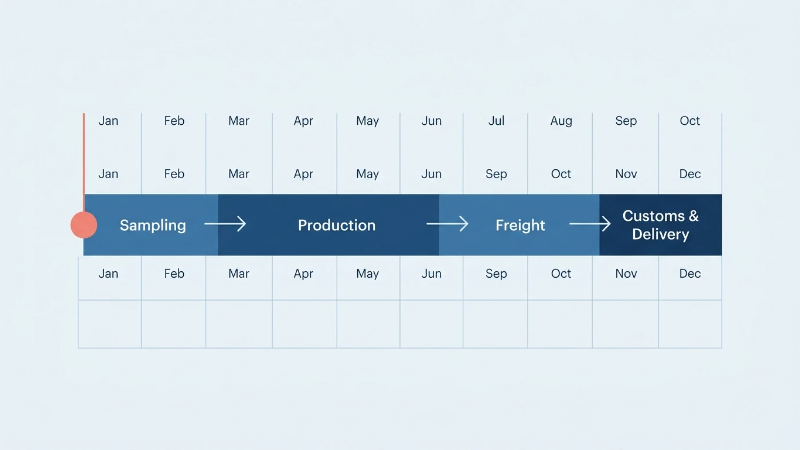

Вот практическая основа: планируйте в обратном порядке от даты появления товара на полке. Формула неизменна—создание образцов + производство + фрахт + резерв + дополнительный запас времени—но дата начала зависит от целевого рынка.
Рождественский и зимний праздничный сезон
Q4 — период самых высоких объёмов продаж, а также наибольшей загрузки фабрик и транспортных маршрутов. Для продукции, которая должна появиться на полках к началу ноября, начните работу над образцами в марте–апреле.
Это обеспечивает полный цикл подготовки образцов, удобный производственный слот, забронированный до сезонной загрузки, и морскую перевозку вместо авиадоставки в последний момент. Если начать только летом, придётся конкурировать за те же производственные мощности со всеми, кто тоже ждал.
Подарочные товары ко Дню святого Валентина & весенние сезоны
Подарочные товары ко Дню святого Валентина и весенние новинки должны поступить к середине января. Начинайте поиск поставщиков в сентябре–октябре предыдущего года.
Этот график сложен, поскольку пересекается с производственной нагрузкой в IV квартале. Раннее подтверждение производственного слота защищает от праздничного дефицита мощностей.
Летние & межсезонные акции
Летний пик обычно проходит легче и оставляет больше возможностей для маневра, поскольку перегрузка грузоперевозок ниже. Как правило, достаточно начинать поиск поставщиков за четыре-пять месяцев—примерно в феврале–марте для размещения товара на полках в июле.
Здесь важны региональные различия: то, что означает «лето» для североевропейского ритейлера, отличается от понимания покупателя из стран Персидского залива как по срокам, так и по соответствию продукции.
Сезонный календарь Ближнего Востока (Рамадан & Ид)
Именно здесь универсальные графики дают сбой. Спрос во время Рамадана и Ида определяется лунным календарём, который ежегодно смещается примерно на 10–11 дней раньше по григорианскому календарю.
Поскольку спрос на подарки и средства для ухода за собой концентрируется вокруг этих дат, закупщикам необходимо сопоставлять крайний срок поиска поставщиков с лунными датами следующего года, а не с фиксированным месяцем. Практическое правило: начинайте подготовку образцов за пять-шесть месяцев до ожидаемого всплеска розничного спроса и проверяйте лунную дату перед утверждением календаря—эта ошибка часто становится неожиданностью для импортеров с Ближнего Востока, впервые работающих в данном регионе.
Составление индивидуального графика производства бомбочек для ванны
Применение этой методики к продукции для ванны на заказ добавляет переменные, характерные для работы OEM/ODM в сфере средств личной гигиены.
Учет индивидуальных форм и рецептур
Индивидуальные формы требуют предварительного этапа изготовления оснастки, прежде чем можно будет произвести даже первый образец. Для изготовления бомбочек для ванны или губок нестандартной формы может потребоваться дополнительный срок изготовления формы, который необходимо учитывать наряду со сроком создания образцов.
Веганские рецептуры и требования об отсутствии жестокого обращения с животными добавляют этапы поиска ингредиентов и проверки. Это не препятствия—это пункты планирования, которые следует включить в график, а не выявлять в процессе.
Учет сертификации и соответствия требованиям
Готовность к выходу на рынок зависит не только от продукта, но и от документации. Соответствие требованиям GMP, ISO, FDA и SMETA влияет на то, какие документы должны сопровождать вашу продукцию при поставках на рынки Северной Америки, Европы и Ближнего Востока.
Выбор производителя, который уже располагает этими сертификатами, позволяет избежать недель, затрачиваемых на проведение аудитов и срочную подготовку документации. Подтвердите статус сертификации на раннем этапе, чтобы документы о соответствии оформлялись параллельно с производством, а не после его завершения.

Рекомендации по планированию сезонных запасов для продукции под собственной торговой маркой
Своевременность доставляет ваш продукт на полку. Стратегия определяет, окажется ли на ней нужное количество товара.
Прогнозирование спроса и определение объемов заказа
Определяйте сезонные объемы на основе продаж за предыдущий год, текущих обязательств перед розничными сетями и реалистичного запаса безопасности. Заказ избыточного количества, чтобы "перестраховаться", лишь переносит проблему уценки.
Низкие MOQ—начиная с 1,000 единиц—позволяют тестировать новые сезонные SKU без чрезмерных обязательств. Выпустите небольшую первую партию непроверенного дизайна, а затем увеличьте объем заказа для наиболее успешных вариантов.
Координация с надежным OEM-партнером
Каждая дата в вашем календаре зависит от того, успеет ли ваш поставщик выполнить свою. Партнёр со стабильными и предсказуемыми сроками поставки снижает риски для всего сезонного плана; партнёр, который задерживается на две недели, превращает морскую перевозку в экстренную авиадоставку.
Надёжность—стабильные производственные мощности, прозрачная коммуникация и подтверждённая репутация в течение пиковых сезонов—ценнее, чем незначительно более низкая цена за единицу товара.
Крайние сроки сезонных заказов OEM: краткий справочный список
Планируйте в обратном порядке от желаемой даты появления товара на полке:
- Дата появления на полке минус ~7–14 дней: таможенное оформление и резерв времени завершены.
- Минус ~3–6 недель: морская перевозка отправляется (зависит от региона назначения).
- Минус ~25–30 дней до отгрузки: начинается массовое производство—депозит внесён, образцы утверждены.
- Минус 7–14 дней до начала производства: утверждение образцов и изготовление всей оснастки для индивидуальных пресс-форм завершены.
- Рождество: начните подготовку образцов в марте–апреле.
- День святого Валентина/весенний сезон: начните подготовку в сентябре–октябре.
- Лето: начните подготовку в феврале–марте.
- Рамадан/Ид: начните за пять-шесть месяцев—сначала подтвердите даты по лунному календарю.
Сотрудничайте с Boymay для своевременных сезонных поставок
Если вы ищете производственного партнёра, который относится к вашим сезонным срокам как к собственным, Boymay заслуживает внимания. С 1995 года мы специализируемся на OEM\/ODM-производстве банных губок, гелей для душа и средств личной гигиены—поэтому сезонное планирование является областью, которую мы совершенствовали на протяжении трёх десятилетий.
На нашей фабрике площадью 40,000 м² работают 16 автоматизированных производственных линий и более 200 сотрудников; производство соответствует требованиям GMP, ISO, FDA и сертификации SMETA. Это обеспечивает стабильные сроки массового производства 25–30 дней, изготовление образцов за 7–14 дней, минимальный объём заказа от 1,000 единиц и полный пакет документации для рынков Северной Америки, Европы и Ближнего Востока.
Независимо от того, тестируете ли вы новую линейку веганских бомбочек для ванны без жестокого обращения с животными или масштабируете проверенный праздничный SKU, свяжитесь с нами, чтобы составить сезонный календарь вместе с командой, которая соблюдает сроки.
Часто задаваемые вопросы (FAQ)
В: Насколько заранее следует размещать индивидуальный сезонный заказ?
О: Суммируйте все этапы: 7–14 дней на изготовление образцов, 25–30 дней на массовое производство, а также время доставки в ваш регион и резерв на таможенное оформление. Для крупных заказов к Рождеству это означает начало работы в марте–апреле; ко Дню святого Валентина/весеннему сезону—в сентябре–октябре; к летнему сезону—в феврале–марте. Всегда закладывайте дополнительный запас времени на внесение изменений.
В: Каков минимальный объём заказа сезонной продукции по индивидуальному заказу?
О: MOQ начинается от 1,000 единиц. Такой низкий порог идеально подходит для тестирования новых сезонных дизайнов перед размещением более крупного повторного заказа.
В: Сколько времени занимает согласование индивидуального образца?
О: Индивидуальные образцы обычно готовятся в течение 7–14 дней. Точные сроки зависят от сложности формулы, разработки аромата, внешнего вида и требований к упаковке—а также от необходимости дополнительного раунда доработок.
В: Можно ли производить сезонную продукцию веганской и без жестокого обращения с животными?
A: Да. Продукты могут разрабатываться в соответствии с веганскими требованиями и не тестируются на животных, что способствует соблюдению нормативных требований и оправданию ожиданий потребителей на рынках Северной Америки, Европы и Ближнего Востока.
Q: Что произойдет, если я пропущу рекомендуемый крайний срок размещения заказа?
A: У вас по-прежнему есть варианты, но каждый из них предполагает определенный компромисс. Срочная или авиаперевозка может сэкономить время, но сопровождается значительной дополнительной стоимостью; упрощение упаковки или использование стандартных форм может сократить сроки производства. Лучший способ минимизировать риски — заранее подтвердить производственное окно на фабрике—поэтому начните обсуждение, как только ваш сезон появится в календаре.
